Process
•
발주 → 접수 → (작업계획) → (작업실적) → (납품전검사) → 납품 → (납품후검사) → 입고
검사절차
•
검사대상등록 → 검사계획등록 → (납품전검사품)검사결과입력 → 납품 → (납품후검사품)검사결과입력

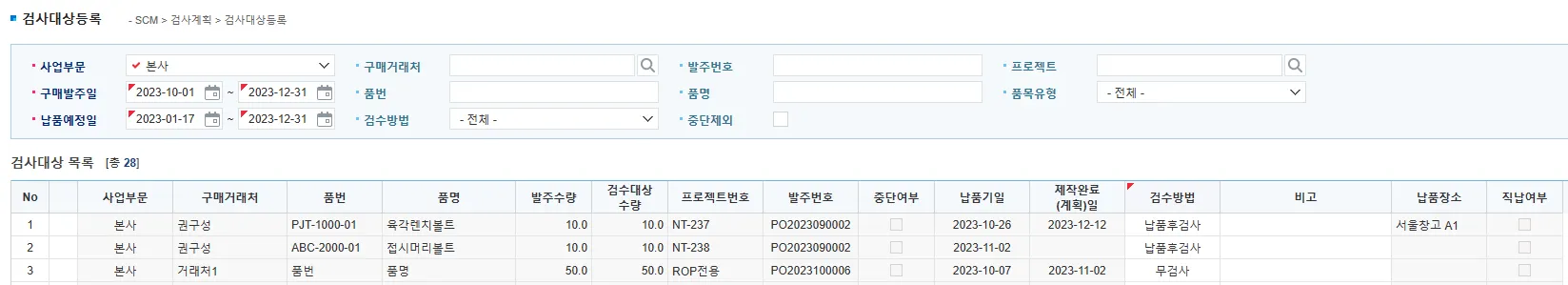

검사대상등록
•
발주확정된 품목 중 검사대상을 선정하는 화면입니다.
•
품목속성의 ‘검사대상여부’가 체크된 품목은 ‘검사방법’이 “납품후검사”로 기본 설정되며, 필요시 수정할 수 있습니다.
•
아래와 같은 경우 수정이 불가합니다.
◦
발주 중단 품목
◦
검사결과가 입력된 품목
◦
납품이 진행된 품목
검사계획등록
•
[검사대상등록]에서 ‘검수방법’이 입력된 품목에 대해 ‘검사계획일’ 및 ‘담당자’를 입력하는 화면입니다.
•
[운영관리-품질]의 설정에 따라 [검사대상등록]을 저장시 ‘검사계획일’을 자동으로 입력할 수 있습니다.
◦
[운영관리-품질-검사계획자동등록] : 검사대상등록시 검사계획 자동등록 사용 여부 설정
◦
[운영관리-품질-검사계획일 기준] : “납품전검사품”의 검사예정일 설정(납품기일 - day)
※ “납품후검사품”의 검사예정일은 납품기일과 동일하게 설정됩니다.
•

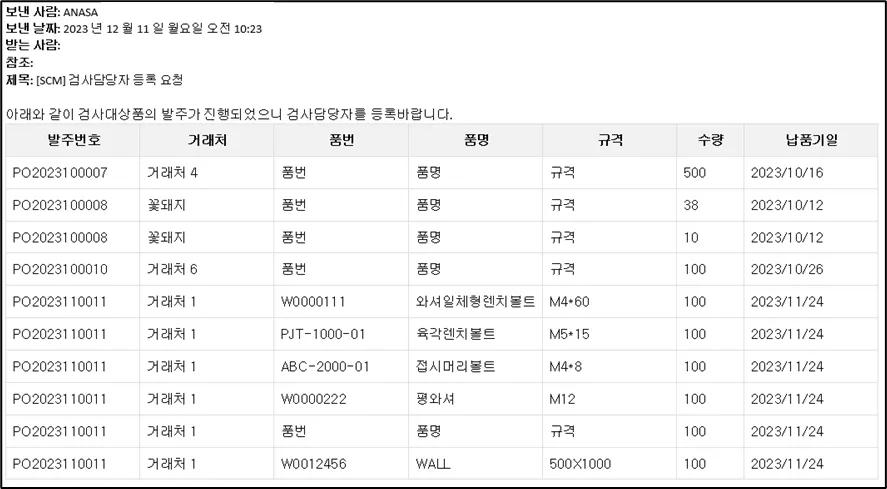

발주확정된 검사대상품목에 대해 검사담당자가 입력되지 않은 품목리스트 Mail을 받을 수 있습니다.
◦
[운영관리 - 품질 - 검사담당자알림 메일 수신자]에 등록
•
아래와 같은 경우 수정이 불가합니다.
◦
발주 중단 품목
◦
검사결과가 입력된 품목
◦
납품이 진행된 품목

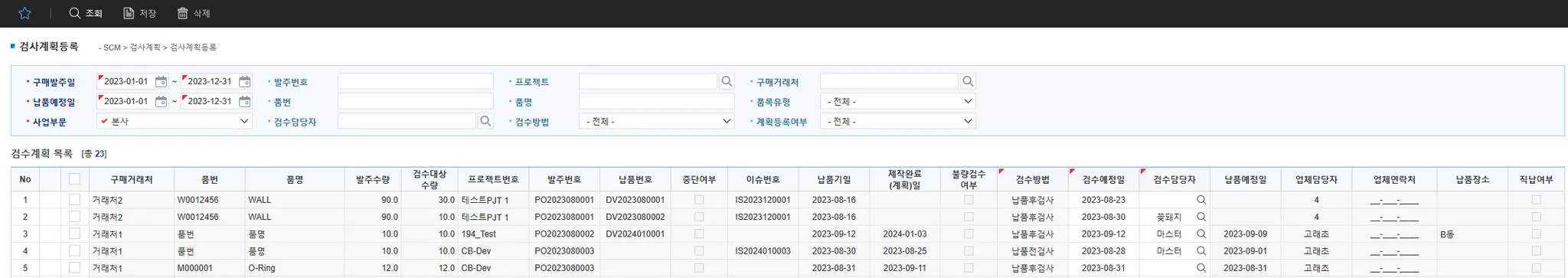

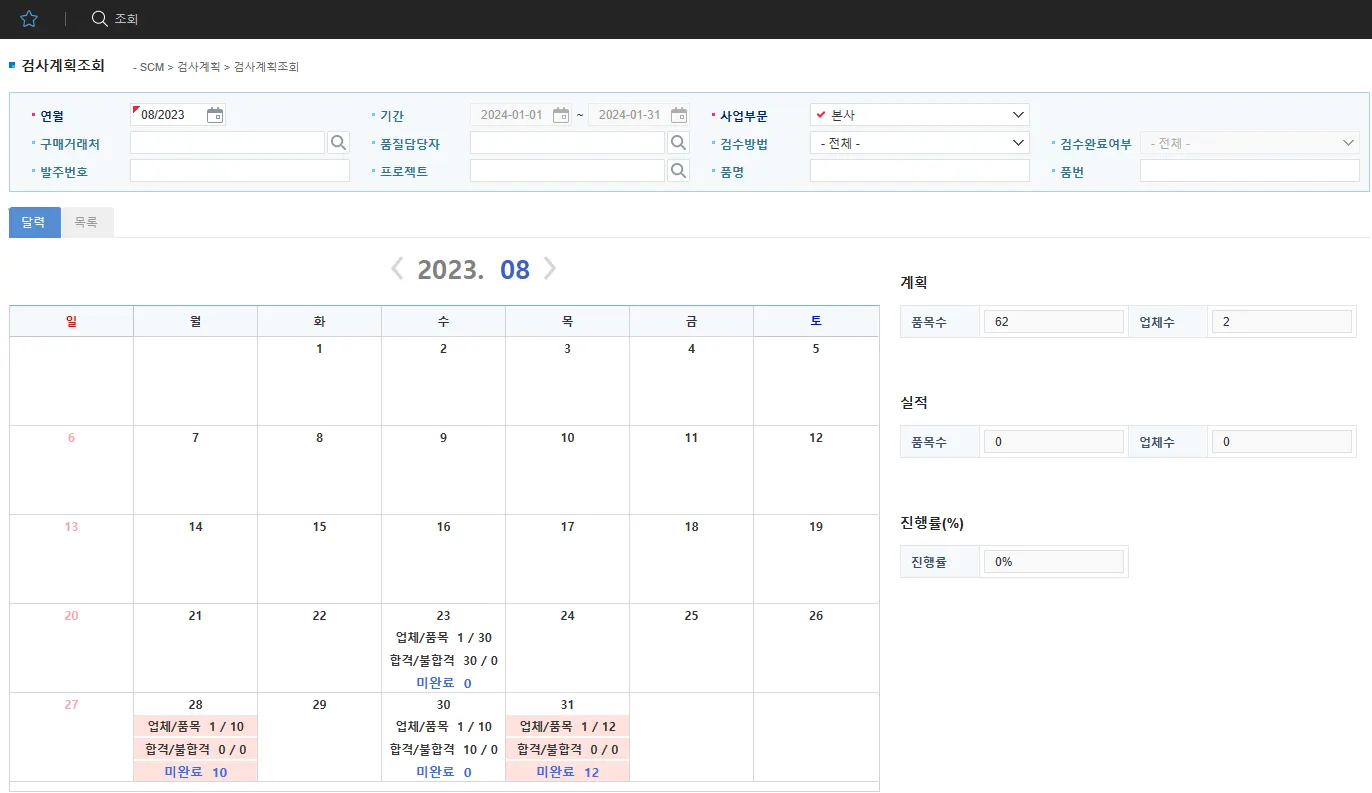

검사계획조회
•
[검사계획등록]에 입력한 계획일 기준으로 조회하고 검사결과를 입력하는 화면입니다.
•
달력 및 목록 형태로 조회할 수 있습니다.
◦
검사계획일이 지나도록 검사결과가 입력되지 않은 품목이 있는 날짜는 붉은색 배경색 표시

검사계획조회 - 검수결과입력(Pop-up)
•
[달력]에서 날짜를 클릭하거나 [목록]에서 더블클릭하여 팝업되는 화면에서 검사결과를 입력할 수 있습니다.
•
컬럼 설명
◦
검사대상수량 : 검사입력이 가능한 수량이며, ‘합격수량’과 ‘불량수량’의 합이 ‘검사대상수량’보다 큰 경우 저장할 수 없습니다.
▪
납품후검사품 : [납품등록]에 입력된 ‘납품수량’
▪
납품전검사품
•
작업비대상인 경우 [구매발주리스트]에서 ‘납품예정일’의 입력한 경우 ‘발주수량’
•
작업대상인 경우 [작업실적입력]에서 “제작완료” 공정의 작업실적의 입력한 경우 ‘발주수량’
◦
제작완료(계획)일 : [작업실적입력]에 등록된 “제작완료” 공정의 ‘실적일’ 또는 [작업계획입력]에 등록된 “제작완료” 공정의 ‘작업계획일’
◦
납품예정일 : 협력사에서 입력한 납품예정 정보
▪
작업비대상 : [구매발주리스트]에 입력된 ‘납품예정일’
▪
작업대상 : [작업계획등록]에 입력된 ‘납품예정일’ ([작업실적입력]에 ‘완료예정일’이 입력된 경우 우선 표시됨)
◦
납품예정시간, 납품여부 : 협력사가 [납품등록]에서 입력한 정보
◦
제작완료여부
▪
작업비대상 : [구매발주리스트]에서 ‘납품예정일’의 입력 여부
▪
작업대상 : [작업실적입력]에서 “제작완료” 공정의 작업실적의 입력 여부
•
기능 설명
◦
‘제작완료여부’가 체크되어 있지 않은 경우 검사결과를 입력할 수 없습니다.
◦
납품후검사품은 ‘납품여부’가 체크되어 있지 않은 경우 검사결과를 입력할 수 없습니다.
◦
불량검사일정이 등록된 경우 재검사계획을 삭제해야 수정할 수 있습니다.
•

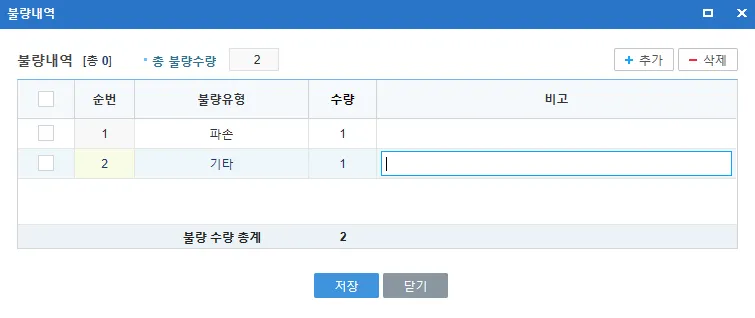

불량 등록
◦
절차 : 불량수량 입력 → 불량유형등록 → 불량검사일정등록 → 저장
◦
불량품에 대해 불량유형을 등록하여 이력을 관리합니다.
▪
불량수량과 불량유형의 수량을 동일해야 합니다.
▪
불량수량이 0인 경우 불량등록을 할 수 없습니다.
◦
불량품에 대한 재검사일정을 바로 등록할 수 있습니다.
▪
재검사일정을 등록하면 입력한 불량수량으로 검사계획일 자동 등록됩니다.
